La tour Saint-Nicolas de La Rochelle, un chantier colossal pour sauver un monument en péril
Tour Saint-Nicolas de La Rochelle : un chantier colossal jusqu'en 2032

La tour Saint-Nicolas de La Rochelle face à un défi historique

La plus imposante des trois tours de La Rochelle, qui garde l'entrée du havre d'échouage depuis sept cents ans, est au cœur d'un chantier de consolidation spectaculaire qui devrait se prolonger au moins jusqu'en 2032. Fermée au public depuis juillet 2022, la tour Saint-Nicolas suscite des interrogations parmi les promeneurs du Vieux-Port : risque-t-elle de se fendre en deux ? Penche-t-elle de plus en plus, comme certains l'observent sous certains angles ?

Un monument en mouvement constant depuis le XIVe siècle

Construite au XIVe siècle sur une forêt de pieux enfoncés dans l'assise meuble d'une vasière, la tour Saint-Nicolas n'a jamais cessé de bouger. Dès l'origine, l'édifice s'était légèrement effondré, ce qui avait contraint les bâtisseurs à renoncer au projet initial de construire une arche entre la tour Saint-Nicolas et sa voisine de la Lanterne. Aujourd'hui, les experts avancent de nouvelles hypothèses pour expliquer cette fragilité originelle, évoquant des phénomènes climatiques comme un raz-de-marée ou un tremblement de terre survenus quelques décennies après sa construction, ainsi que l'agrandissement du port qui aurait pu fragiliser la structure.

Des désordres qui s'accentuent dangereusement

Sept siècles plus tard, la tour Saint-Nicolas est un chef-d'œuvre en péril. Ce sont des chutes de pierres survenues en 2019 qui ont alerté les architectes du patrimoine. Les résultats des appareils de mesure installés sur les parois du monument, tant à l'intérieur qu'à l'extérieur, sont sans appel : les désordres s'accentuent de manière préoccupante. De nouveaux mouvements sont apparus, et contrairement à avant, la tour ne revient plus à sa position initiale. Entre 2019 et aujourd'hui, elle se serait même inclinée de 4 centimètres, confirmant les craintes des experts.

Bannière large Pickt — app de listes de courses collaboratives pour Telegram

Un chantier d'urgence de 25 à 30 millions d'euros

Face à cette situation critique, un chantier d'urgence et d'envergure a été validé, avec un montant estimé entre 25 et 30 millions d'euros. L'objectif vertigineux de cette opération, comme l'a résumé sans détour l'architecte en chef des Monuments historiques Olivier Salmon lors de la visite ministérielle de Rachida Dati en septembre 2022, est de redresser l'emblématique monument ou, à tout le moins, d'éviter « qu'il ne s'ouvre en deux ».

Douze kilomètres de câbles pour emmailloter la tour

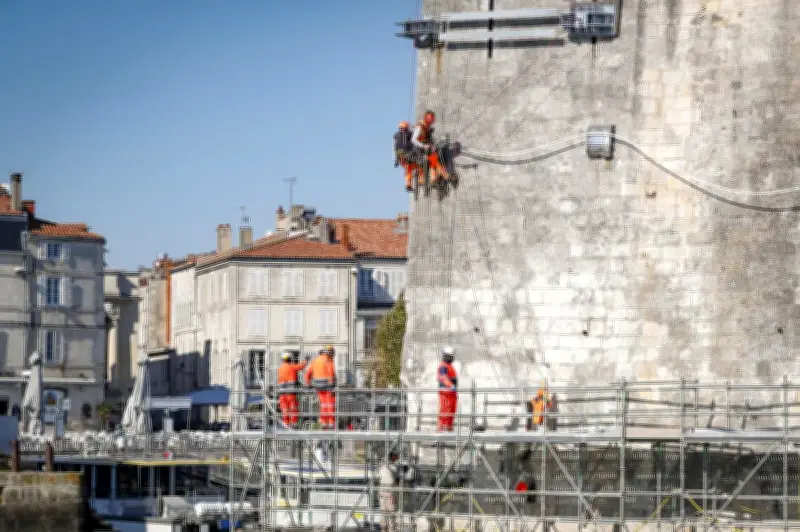

Les travaux ont déjà donné lieu à des étapes spectaculaires, avec l'utilisation de grues, d'échafaudages et d'autres grands moyens. L'opération la plus impressionnante à ce jour est sans conteste le cerclage métallique qui vient d'être posé sur les trois niveaux du monument. Pendant plusieurs mois, les techniciens ont déroulé pas moins de 12 kilomètres de câbles et tendu des torons d'acier tels des élastiques, emmaillotant littéralement l'édifice pour limiter ses mouvements. Cette phase vient de s'achever, marquant une étape cruciale dans la sécurisation de la structure.

Un calendrier de travaux étalé sur plusieurs années

À l'intérieur de la tour, une autre partie du chantier a commencé avec la pose de cintres en bois sur mesure pour soutenir les voûtes, complétée par l'installation de vérins et de haubans. D'ici l'été, la mise en sécurité de la tour sera achevée, et le monument sera officiellement sanglé de toutes parts et mis sous tension. La deuxième grande étape, celle de la restauration proprement dite, pourra alors commencer à l'automne, lorsque l'architecte en chef des Monuments historiques rendra son projet définitif.

La consultation des entreprises est espérée pour fin 2026 ou début 2027, suivie d'une année de préparation incluant l'installation d'un imposant bâtardeau de 8 mètres de haut au pied de la tour, la création d'une base de vie et la mise en place de plateformes de travail. Le chantier de rénovation en lui-même devrait débuter vers 2028 et durer quatre ans, avec pour objectif principal de consolider le soubassement de la tour, origine du basculement. Du béton sera injecté sans toucher aux pieux historiques datant de 1337-1338.

Bannière post-article Pickt — app de listes de courses collaboratives avec illustration familiale

Une réouverture au mieux en 2032

Les Rochelais et les touristes doivent donc se faire à l'idée : ils ne franchiront pas les portes de la tour Saint-Nicolas avant 2032 dans le meilleur des cas. Le Centre des monuments nationaux, qui gère ce fleuron du patrimoine rochelais, promet de communiquer prochainement sur la programmation détaillée des travaux et l'avancée des connaissances. Car au-delà des défis techniques, ce chantier hors normes offre une opportunité unique de percer les secrets de ce monument historique, qui continue de livrer ses mystères au fil des recherches et des découvertes.
